| Hotline: 0983.970.780

Khánh Hòa, Ninh Thuận sớm bàn giao toàn bộ mặt bằng các dự án giải tỏa công suất Nhiệt điện BOT Vân Phong 1

Thứ Sáu 12/11/2021 , 17:44 (GMT+7)

(TN&MT) - Tại văn bản số 112/BCĐQGĐL ngày 9/11/2021, Phó Thủ tướng Chính phủ Lê Văn Thành – Trưởng Ban Chỉ đạo Quốc gia về Phát triển Điện lực chỉ đạo các bộ, ngành, địa phương thực hiện một số nhiệm vụ cấp bách để đảm bảo tiến độ các dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1. Trong đó, yêu cầu UBND 2 tỉnh Khánh Hòa, Ninh Thuận bàn giao xong mặt bằng hành lang tuyến trong tháng 12/2021.

Để đạt được mốc tiến độ này, Phó Thủ tướng Chính phủ yêu cầu các tỉnh Khánh Hòa, Ninh Thuận hoàn thành thủ tục chuyển đổi mục đích sử dụng rừng trong tháng 11 để đảm bảo tiến độ các dự án truyền tải điện, đồng thời phối hợp với Tập đoàn Điện lực Việt Nam (EVN) tổ chức tốt công tác bồi thường, nhanh chóng thực hiện di dời, tái định cư các hộ dân nằm trong vùng dự án, sớm hoàn thành và bàn giao mặt bằng móng trước ngày 30/11/2021.

Văn bản cũng nêu rõ: Chủ tịch UBND các tỉnh Khánh Hòa, Ninh Thuận trực tiếp chỉ đạo và chịu trách nhiệm về việc bàn giao mặt bằng theo thời hạn nêu trên; chủ động họp giao ban định kỳ với các sở, ngành và các cấp chính quyền địa phương để kịp thời giải quyết các khó khăn vướng mắc phát sinh trong quá trình tổ chức thực hiện; có biện pháp xử lý cương quyết đối với những trường hợp cố tình cản trở và tạo điều kiện tối đa để EVN thi công hoàn thành công trình theo kế hoạch.

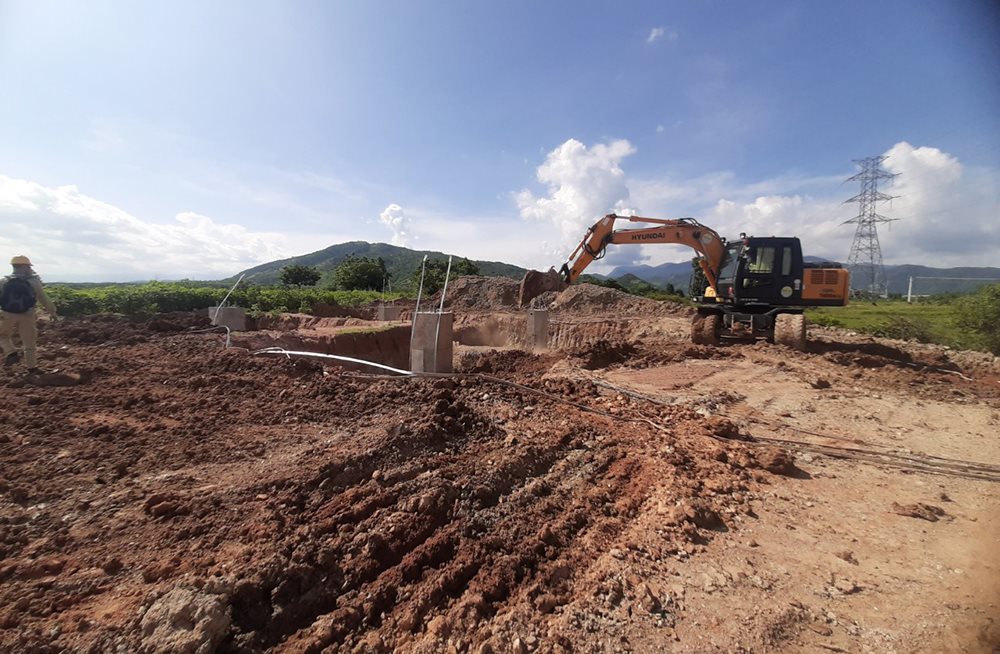

Chuẩn bị mặt bằng thi công đúc móng Dự án đường dây 500kV Vân Phong - Vĩnh Tân

Cũng tại nội dung văn bản này, Phó Thủ tướng Lê Văn Thành yêu cầu Bộ NN&PTNT khẩn trương hoàn thiện báo cáo thẩm định chủ trương chuyển mục đích sử dụng rừng thuộc thẩm quyền xem xét của Thủ tướng Chính phủ liên quan đến các dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1, báo cáo Thủ tướng Chính phủ xem xét, quyết định trước ngày 15/11/2021.

Ngoài ra, văn bản cũng yêu cầu Bộ Công Thương chỉ đạo Tập đoàn Điện lực Việt Nam (EVN) chủ động bám sát, phối hợp với các cấp chính quyền địa phương trong công tác bồi thường, giải phóng mặt bằng, tổ chức triển khai thi công ngay đối với những vị trí, khu vực đã được bàn giao mặt bằng, nhằm bảo đảm tiến độ các dự án đã cam kết.

Cụm công trình giải tỏa công suất Nhà máy nhiệt điện BOT Vân Phong 1 bao gồm Dự án đường dây 500kV Vân Phong – Vĩnh Tân; Dự án đường dây 500kV đấu nối Trạm 500kV Thuận Nam vào đường dây 500kV Nhiệt điện Vân Phong – Nhiệt điện Vĩnh Tân; Dự án trạm 500kV Vân Phong và đầu nối. Đây là những công trình cấp bách, phải hoàn thành trong tháng 12/2022, đáp ứng mục tiêu truyền tải công suất của Nhà máy Nhiệt điện BOT Vân Phong 1, Nhà máy Thủy điện tích năng Bác Ái và nguồn năng lượng tái tạo khu vực tỉnh Ninh Thuận, Bình Thuận lên hệ thống điện quốc gia.

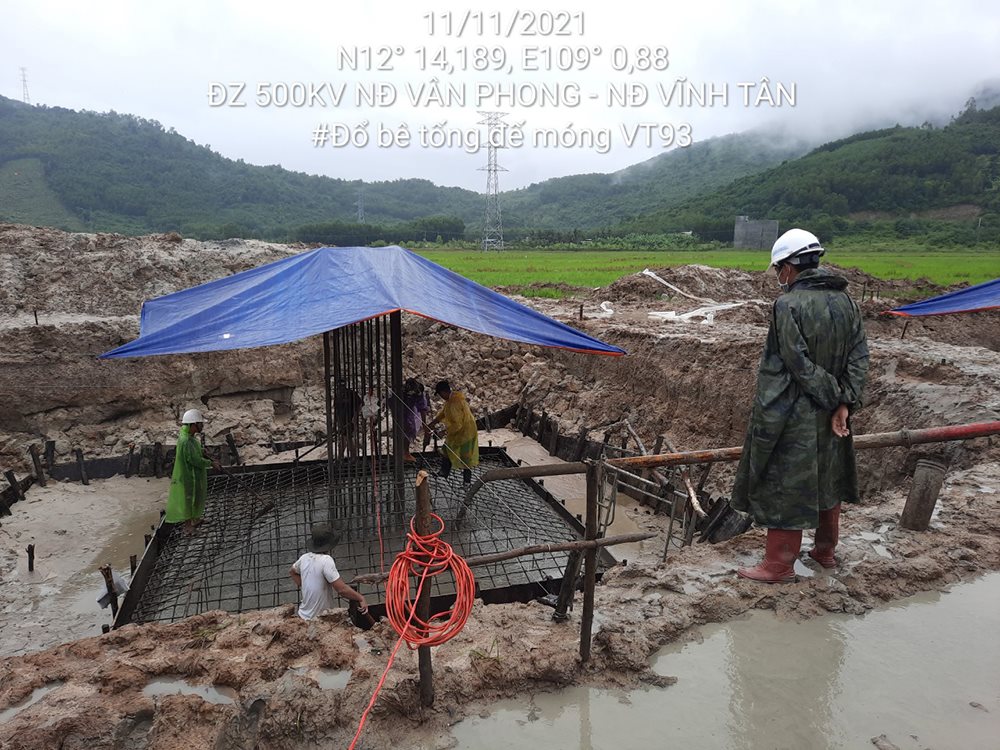

Đổ bê tông đế móng vị trí 93 đường dây 500kV Vân Phong - Vĩnh Tân thuộc địa phận tỉnh Khánh Hòa

Nếu dự án chậm tiến độ, mỗi ngày phía Việt Nam phải bồi thường số tiền 1 triệu USD (tương đương khoảng 23 tỷ đồng). Nếu quá 6 tháng, hợp đồng BOT NMNĐ Vân Phong 1 sẽ bị chấm dứt sớm và Chính phủ Việt Nam phải mua lại nhà máy.

Theo đại diện Ban Quản lý dự án các công trình điện miền Trung (đơn vị được Tổng công ty Truyền tải điện Quốc gia giao quản lý điều hành dự án), vướng mắc lớn nhất nguy cơ ảnh hưởng tiến độ đối với cụm công trình trên chính là dự án đường dây 500kV Vân Phong - Vĩnh Tân.

Tính đến đầu tháng 11/2021, toàn tuyến còn chưa bàn giao mặt bằng móng đối với 133/304 vị trí (chiếm 43,8%), trong đó tỉnh Khánh Hòa chưa bàn giao 52/172 vị trí (chiếm 30,3%) và tỉnh Ninh Thuận còn chưa bàn giao tới 81/131 vị trí (chiếm 61,4%). Đồng thời, toàn tuyến vẫn chưa bàn giao được vị trí hành lang tuyến nào.

Xem thêm
Ngành gỗ tìm giải pháp duy trì thị trường Hoa Kỳ

Thuế đối ứng sẽ gây khó khăn lớn cho xuất khẩu gỗ Việt Nam sang Hoa Kỳ. Tuy nhiên, các doanh nghiệp ngành gỗ vẫn đang nỗ lực để duy trì thị trường này.

[Bài 3] Chủ quan, người lao động dễ mất trợ cấp thất nghiệp trong tiếc nuối

TP.HCM Nhiều lao động đánh mất quyền lợi từ chính sách bảo hiểm thất nghiệp chỉ vì chủ quan chậm nộp hồ sơ, quên báo tình trạng việc làm hoặc sai sót khi làm thủ tục.

Thao túng tài sản mã hóa có thể bị phạt tới 2 tỷ đồng

Lần đầu tiên, Bộ Tài chính đề xuất đưa đối tượng này vào diện xử phạt hành chính, nhằm kiểm soát rủi ro và tạo nền tảng pháp lý cho thị trường đang thí điểm.

5 dự án trọng điểm của TP.HCM sẽ hoàn thành trong năm 2025

Đó là Nhà ga T3 Tân Sơn Nhất, đường nối Trần Quốc Hoàn - Cộng Hòa, 2 nút giao An Phú, Mỹ Thủy và QL50 mở rộng, tổng mức đầu tư 24.300 tỷ đồng.

Đề xuất thuế TTĐB nước giải khát có đường: Cần đánh giá tác động đa chiều

Việc đưa nước giải khát có đường vào diện chịu thuế tiêu thụ đặc biệt tạo ra tranh luận về mục tiêu bảo vệ sức khỏe cộng đồng và ảnh hưởng kinh tế, xã hội.

Bình luận mới nhất
