Dự án Nhà máy Nhiệt điện Long Phú 1:

Tăng tốc lắp đặt lò hơi, hướng tới phát điện vào năm 2027

Thứ Sáu 06/06/2025 , 09:32 (GMT+7)

Dự kiến Lò hơi số 1 sẽ hoàn thành lắp đặt, thử áp vào ngày 15/5/2026, đánh dấu bước tiến quan trọng trên hành trình hoàn thành và đưa vào vận hành trong năm 2027.

Chủ động thi công, tự chủ kỹ thuật

Trên công trường Dự án Nhà máy Nhiệt điện Long Phú 1, công tác lắp đặt Lò hơi số 1 đang được Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 (Ban QLDA) phối hợp với nhà thầu PTSC triển khai đồng bộ, khẩn trương và bài bản.

Lò hơi của Nhà máy Nhiệt điện Long Phú 1 được thiết kế và chế tạo bởi nhà thầu TKZ, với công suất 2x600MW, thuộc loại siêu tới hạn - yêu cầu cao về kỹ thuật, độ chính xác và an toàn tuyệt đối trong quá trình lắp đặt. Đặc biệt, lò hơi tích hợp nhiều hệ thống hiện đại, bao gồm: kết cấu thép chịu lực, ống sinh hơi - quá nhiệt, bộ hâm nước, bộ thu hồi nhiệt, cyclone, thiết bị thu hồi bụi, hệ thống cấp nhiên liệu và buồng đốt.

Trong điều kiện chưa có chuyên gia TKZ hỗ trợ trực tiếp tại công trường, Petrovietnam/Ban QLDA đã huy động chuyên gia trong và ngoài ngành, cùng đội ngũ kỹ sư, giám sát của Ban QLDA và nhà thầu chủ động nghiên cứu thiết kế, áp dụng giải pháp thi công linh hoạt, phù hợp thực tế, bảo đảm tiến độ, kỹ thuật và an toàn trong từng công đoạn lắp đặt.

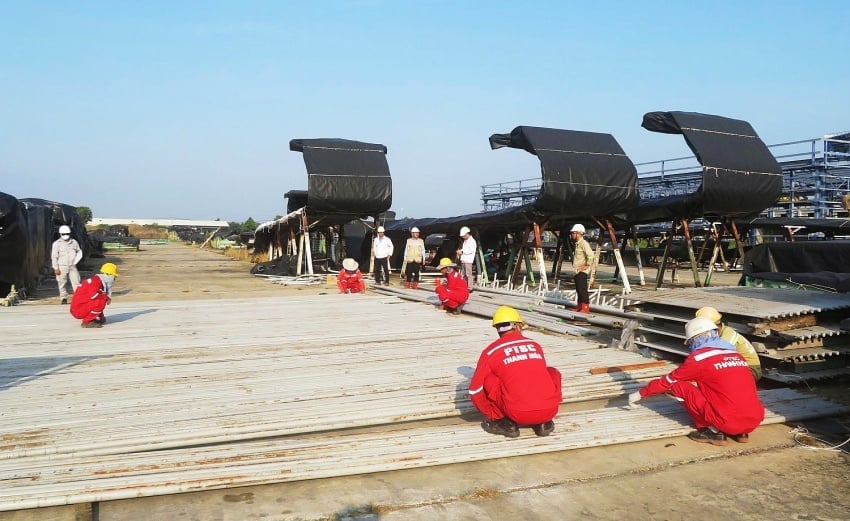

Công tác chuẩn bị vật tư, thiết bị để lắp đặt Lò hơi 1 của Dự án Nhà máy Nhiệt điện Long Phú 1. Ảnh: NM.

Công tác chuẩn bị vật tư, thiết bị để lắp đặt Lò hơi 1 của Dự án Nhà máy Nhiệt điện Long Phú 1. Ảnh: NM.

Đến ngày 26/5/2025, nhà thầu PTSC đã huy động đầy đủ nhân lực, thiết bị và tiến hành cẩu lắp thành công các ống góp bộ thu hồi nhiệt Lò hơi số 1. Đồng thời, công tác vệ sinh - làm sạch các bộ phận chức năng của hệ thống thu hồi nhiệt cũng được triển khai, sẵn sàng cho các giai đoạn lắp đặt tiếp theo.

Theo kế hoạch, Lò hơi số 1 sẽ được hoàn thành lắp đặt, thử áp ngày 15/5/2026, đốt lửa lần đầu vào tháng 12/2026 và phát điện vào tháng 9/2027.

Kiểm soát chặt tiến độ

Trên công trường hiện nay, cùng với việc thi công các hạng mục chính, công tác bảo quản, bảo dưỡng thiết bị cũng đang được duy trì thường xuyên nhằm bảo đảm chất lượng, độ bền và sự sẵn sàng của toàn bộ hệ thống phục vụ lắp đặt và vận hành.

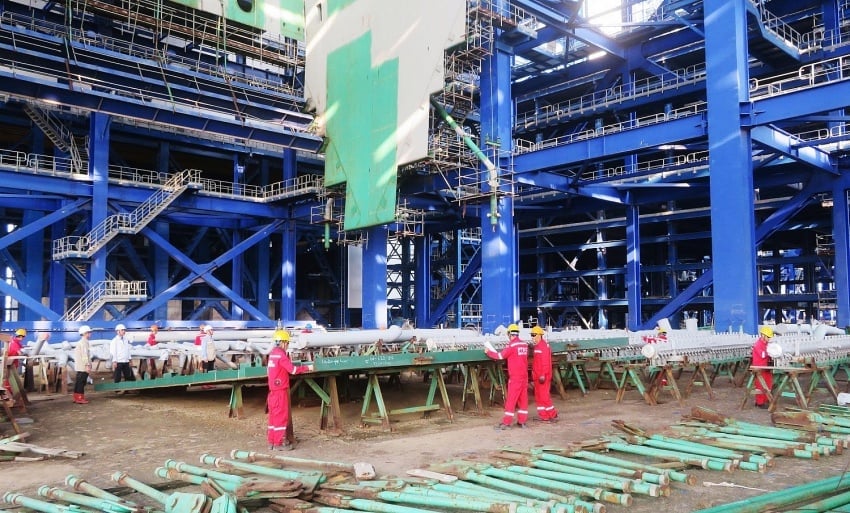

Nhà thầu thực hiện vệ sinh thông thổi ống trước khi lắp đặt. Ảnh: NM.

Nhà thầu thực hiện vệ sinh thông thổi ống trước khi lắp đặt. Ảnh: NM.

Ban QLDA cũng đang tích cực phối hợp cùng các đơn vị tư vấn, hoàn thiện và phát hành hồ sơ mời thầu cho các gói thầu quan trọng tiếp theo như gói nhà máy chính STG, BOP và hệ thống phụ trợ..., tuân thủ đúng kế hoạch lựa chọn nhà thầu đã được Petrovietnam phê duyệt. Việc thực hiện đồng bộ các thủ tục đầu tư giúp bảo đảm chuỗi triển khai không bị gián đoạn, đáp ứng yêu cầu về tiến độ và chất lượng của dự án.

Đại diện Ban QLDA cho biết, quá trình triển khai luôn được giám sát chặt chẽ, chủ động báo cáo, xin ý kiến chỉ đạo đối với các tình huống phát sinh nhằm kịp thời tháo gỡ vướng mắc, không để ảnh hưởng đến tiến độ chung. Bên cạnh đó, công tác tuyển dụng và đào tạo nhân sự cũng được chú trọng, từng bước xây dựng đội ngũ kỹ thuật có năng lực đáp ứng yêu cầu triển khai các giai đoạn tiếp theo.

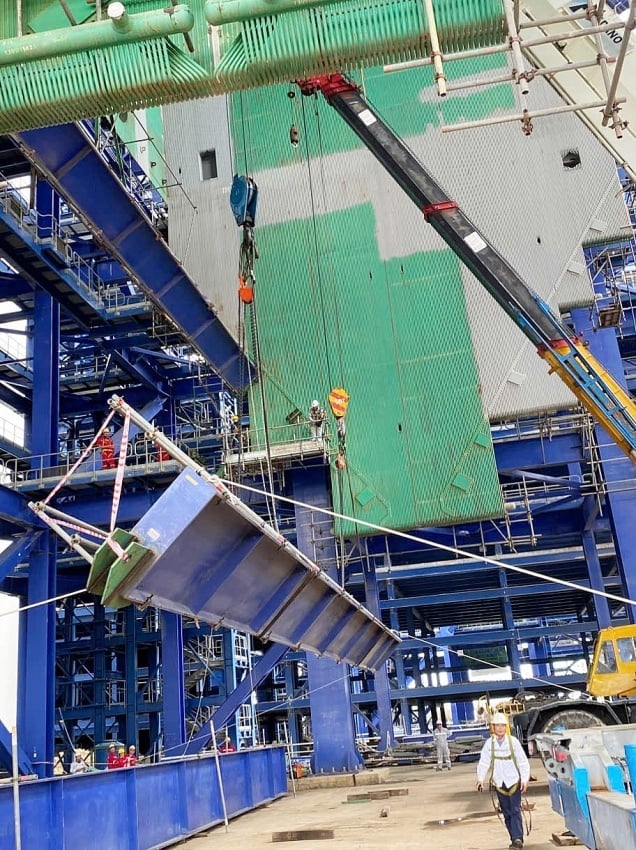

Công tác cẩu lắp kết cấu khung lò (Bucktay). Ảnh: NM.

Công tác cẩu lắp kết cấu khung lò (Bucktay). Ảnh: NM.

Không khí thi công trên công trường dự án đang diễn ra khẩn trương, sôi nổi từng ngày, từng giờ. Tất cả các lực lượng tham gia từ Ban QLDA đến nhà thầu, kỹ sư, công nhân đều thể hiện quyết tâm cao độ, phát huy tinh thần sáng tạo, làm chủ công nghệ và thi công an toàn, chất lượng.

Với quyết tâm, trách nhiệm và sự phối hợp chặt chẽ của các bên, Dự án Nhà máy nhiệt điện Long Phú 1 đang tiến bước vững chắc hướng tới mục tiêu phát điện vào quý IV năm 2027, góp phần quan trọng trong bảo đảm an ninh năng lượng quốc gia.

Xem thêm
Có phải thịt ở ngăn mát gọi là thịt mát?

'Thịt ủ mát là thịt sau khi mổ sẽ được bảo quản trong môi trường mát như tủ lạnh'. Quan niệm này chưa đúng, dễ gây hiểu lầm về chất lượng của thịt ủ mát.

[Bài 3] Chủ quan, người lao động dễ mất trợ cấp thất nghiệp trong tiếc nuối

TP.HCM Nhiều lao động đánh mất quyền lợi từ chính sách bảo hiểm thất nghiệp chỉ vì chủ quan chậm nộp hồ sơ, quên báo tình trạng việc làm hoặc sai sót khi làm thủ tục.

Supe Lâm Thao bàn giao thiết bị dạy học thông minh trị giá 1,3 tỷ đồng

PHÚ THỌ Công ty Cổ phần Supe Phốt phát và Hoá chất Lâm Thao vừa tổ chức bàn giao thiết bị dạy học thông minh cho các trường học trên địa bàn huyện Lâm Thao.

Thao túng tài sản mã hóa có thể bị phạt tới 2 tỷ đồng

Lần đầu tiên, Bộ Tài chính đề xuất đưa đối tượng này vào diện xử phạt hành chính, nhằm kiểm soát rủi ro và tạo nền tảng pháp lý cho thị trường đang thí điểm.

Thu thuế thương mại điện tử tăng gấp rưỡi so với cùng kỳ 2024

5 tháng đầu năm, thuế thu từ kinh tế số đạt gần 75.000 tỷ đồng, mức cao kỷ lục, phản ánh chuyển động mạnh trong giám sát dòng tiền trực tuyến.

Đề xuất thuế TTĐB nước giải khát có đường: Cần đánh giá tác động đa chiều

Việc đưa nước giải khát có đường vào diện chịu thuế tiêu thụ đặc biệt tạo ra tranh luận về mục tiêu bảo vệ sức khỏe cộng đồng và ảnh hưởng kinh tế, xã hội.

Bình luận mới nhất
