EVN đẩy nhanh các công trình lưới điện trọng điểm tại miền Bắc

Thứ Tư 15/07/2026 , 13:51 (GMT+7)

EVN rà soát tiến độ các công trình lưới điện, tháo gỡ vướng mắc, bảo đảm hoàn thành đúng kế hoạch nhằm đáp ứng nhu cầu phụ tải tăng cao trong giai đoạn 2027-2028.

Nhằm rà soát các mốc tiến độ năm 2026, khả năng đáp ứng nhu cầu phụ tải giai đoạn 2027 - 2028 và giải pháp tháo gỡ vướng mắc đối với những dự án cần ưu tiên, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã chủ trì cuộc họp về tình hình triển khai các công trình lưới điện trọng điểm khu vực miền Bắc.

Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp về tình hình triển khai các công trình lưới điện trọng điểm khu vực miền Bắc. Ảnh: EVN.

Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp về tình hình triển khai các công trình lưới điện trọng điểm khu vực miền Bắc. Ảnh: EVN.

Tại cuộc họp, các đơn vị đã báo cáo tình hình thực hiện các nhiệm vụ trong 6 tháng đầu năm. Hiện EVN và các đơn vị đang triển khai hơn 30 công trình lưới điện truyền tải trọng điểm tại khu vực miền Bắc.

Trong đó, danh mục dự án được phân theo 5 nhóm mục tiêu lớn gồm: Tăng cường khả năng nhập khẩu điện; nâng cao liên kết liên miền, liên vùng; giải tỏa công suất các nguồn điện khu vực Tây Bắc; tăng cường cấp điện cho các trung tâm phụ tải; bảo đảm khả năng vận hành an toàn, linh hoạt của hệ thống điện.

Đây là những công trình có vai trò quan trọng đối với việc bảo đảm cung ứng điện khu vực trong giai đoạn 2026 - 2030, đặc biệt tại các địa bàn có tốc độ tăng trưởng phụ tải cao như Hà Nội, Hải Phòng, Bắc Ninh, Hưng Yên,... Một số công trình và hạng mục đã được hoàn thành, đưa vào vận hành, góp phần nâng cao năng lực truyền tải và khả năng cấp điện cho miền Bắc.

Theo mục tiêu tại Nghị quyết số 31-NQ/ĐU ngày 21/3/2026 của Ban Thường vụ Đảng ủy EVN về lãnh đạo, chỉ đạo đầu tư các công trình trọng điểm năm 2026, đến hết tháng 6, EVNNPT đã hoàn thành 4 trong 13 công trình theo kế hoạch, EVNHANOI hoàn thành 2 trong 3 công trình, EVNNPC đang triển khai 3 công trình.

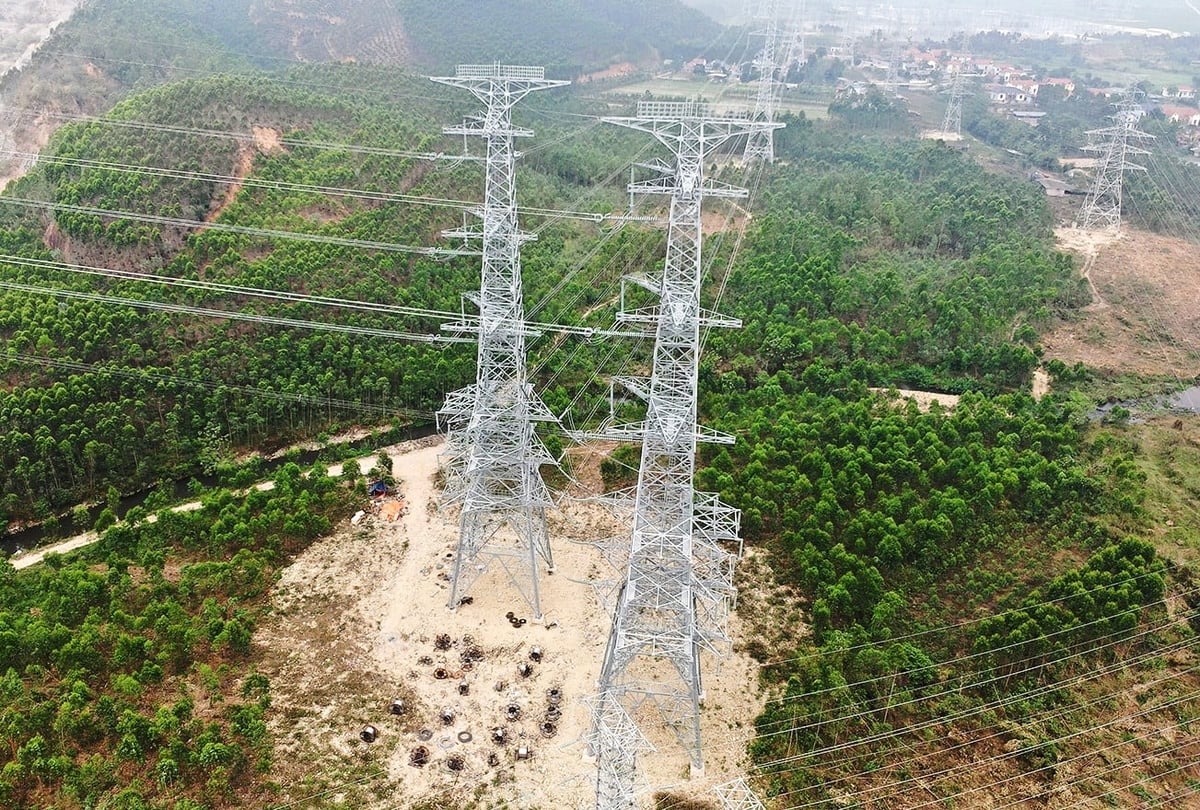

Cuối tháng 3/2026, Tổng công ty Truyền tải điện Quốc gia hoàn thành đấu nối các mạch đường dây 500kV từ Trạm biến áp 500kV Vĩnh Yên vào các đường dây 500kV Sơn La - Hiệp Hòa và Việt Trì - Hiệp Hòa, góp phần tăng cường liên kết và năng lực truyền tải điện miền Bắc. Ảnh: EVNNPT.

Cuối tháng 3/2026, Tổng công ty Truyền tải điện Quốc gia hoàn thành đấu nối các mạch đường dây 500kV từ Trạm biến áp 500kV Vĩnh Yên vào các đường dây 500kV Sơn La - Hiệp Hòa và Việt Trì - Hiệp Hòa, góp phần tăng cường liên kết và năng lực truyền tải điện miền Bắc. Ảnh: EVNNPT.

Bên cạnh việc đánh giá kết quả thực hiện, cuộc họp tập trung rà soát những công trình cần ưu tiên điều hành tiến độ trong thời gian tới, điển hình là những dự án tăng cường nhập khẩu điện qua Lào Cai, Hà Giang và Móng Cái - Quảng Ninh, dự án giải tỏa công suất nguồn điện khu vực Tây Bắc, tăng cường liên kết lưới điện 500kV Bắc - Trung; cùng các công trình bổ sung nguồn cấp cho những địa bàn có phụ tải tăng trưởng cao như Hà Nội, Bắc Ninh, Hải Phòng, Hà Tĩnh,...

Theo báo cáo của các đơn vị, một số dự án vẫn còn khối lượng công việc lớn liên quan đến hoàn thiện thủ tục đầu tư, thỏa thuận hướng tuyến, giải phóng mặt bằng, thu xếp nguồn vốn và cung cấp thiết bị. Tại một số dự án, tiến độ giữa trạm biến áp, đường dây truyền tải và các xuất tuyến 110kV liên quan chưa hoàn toàn đồng bộ, ảnh hưởng đến khả năng khai thác đầy đủ công trình sau khi đóng điện.

Phát biểu chỉ đạo tại cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu các ban chuyên môn và đơn vị rà soát, bổ sung, thống nhất danh mục các công trình trọng điểm, cấp bách; xác định rõ thứ tự ưu tiên và các mốc hoàn thành trong năm 2026, trước cao điểm mùa khô năm 2027 và những năm tiếp theo.

Đối với từng dự án, chủ đầu tư và đơn vị quản lý dự án phải lập tiến độ chi tiết, xác định đường găng tiến độ, trách nhiệm thực hiện và phương án xử lý những nội dung có thể ảnh hưởng đến tiến độ.

Phó Tổng giám đốc EVN yêu cầu nâng cao chất lượng công tác lập dự toán, lựa chọn nhà thầu và chuẩn bị hồ sơ; chủ động tổ chức song song những thủ tục có thể thực hiện đồng thời trên cơ sở tuân thủ quy định, qua đó rút ngắn thời gian chuẩn bị và triển khai dự án.

Đối với những công trình còn khối lượng lớn về thủ tục đầu tư, thỏa thuận hướng tuyến, chuyển đổi mục đích sử dụng đất và rừng, giải phóng mặt bằng, lãnh đạo EVN yêu cầu các đơn vị chủ động làm việc với chính quyền địa phương, kịp thời báo cáo những vấn đề vượt thẩm quyền. Các ban chuyên môn của EVN được giao theo dõi sát tiến độ, tổng hợp danh mục dự án cần ưu tiên và tham mưu Tập đoàn báo cáo cơ quan có thẩm quyền xem xét các giải pháp tháo gỡ phù hợp.

“Các Tổng công ty cần đẩy mạnh phân cấp, ủy quyền phù hợp cho các ban quản lý dự án; tăng cường phối hợp, duy trì chế độ rà soát định kỳ để bảo đảm tiến độ đồng bộ giữa trạm biến áp, đường dây truyền tải và các xuất tuyến lưới điện phân phối, qua đó khai thác hiệu quả công trình ngay khi đưa vào vận hành” ông Phạm Hồng Phương nhấn mạnh.

Xem thêm
Giá vàng thế giới rớt về 129,7 triệu đồng/lượng, chuyên gia nói gì?

Giá vàng tiếp tục lao dốc do căng thẳng trở lại ở eo biển Hormuz. Giá vàng thế giới đã xuống dưới 129,7 triệu đồng/lượng.

Trí tuệ nhân tạo mở hướng đổi mới quản trị trường nghề

Trí tuệ nhân tạo đang được nhiều trường nghề ứng dụng không chỉ trong giảng dạy mà còn ở quản trị, góp phần nâng cao hiệu quả điều hành và chất lượng đào tạo.

Không chỉ đầu tư vốn, VPBank SME đầu tư vào tư duy lãnh đạo

AI và công nghệ tái định hình thị trường, khiến năng lực học hỏi của người lãnh đạo trở thành lợi thế cạnh tranh mới, vượt lên trên dòng vốn.

Hơn 1.200 đơn vị cấp xã chưa trả lương, kho bạc chốt hạn 15/9

Kho bạc Nhà nước vừa ra công điện yêu cầu cấp xã hoàn thành mở tài khoản và chi trả lương đúng hạn, trong bối cảnh còn gần 500 đơn vị chưa mở tài khoản.

Đề xuất điều chỉnh quy định về ban hành bảng giá tính thuế tài nguyên

Dự thảo Thông tư sửa đổi, bổ sung một số quy định về thuế tài nguyên tập trung tháo gỡ vướng mắc về ban hành bảng giá tính thuế tài nguyên.

Bình luận mới nhất

EVN đẩy nhanh các công trình lưới điện trọng điểm tại miền Bắc
Doanh nghiệp - doanh nhân 2 giờ trước
