| Hotline: 0983.970.780

NMNĐ Vũng Áng 1 thực hiện thành công đại tu Tổ máy số 2 vượt tiến độ

Thứ Hai 01/11/2021 , 15:43 (GMT+7)

(TN&MT) - Vừa qua, Nhà máy Nhiệt điện Vũng Áng 1 đã chính thức hoàn thành công tác đại tu tổ máy số 2, vượt tiến độ đề ra 5 ngày.

Trước đó, ngày 17/8, Nhà máy đã ngừng máy Tổ máy số 2 để thực hiện đại tu tổng thể. Đây là kỳ đại tu tổng thể, quy mô nhất của Nhà máy kể từ khi Nhà máy đi vào hoạt động, cũng là lần đầu tiên Tổng Công ty Điện lực Dầu khí Việt Nam – CTCP (PV Power) triển khai thực hiện đại tu tổng thể một nhà máy nhiệt điện chạy than.

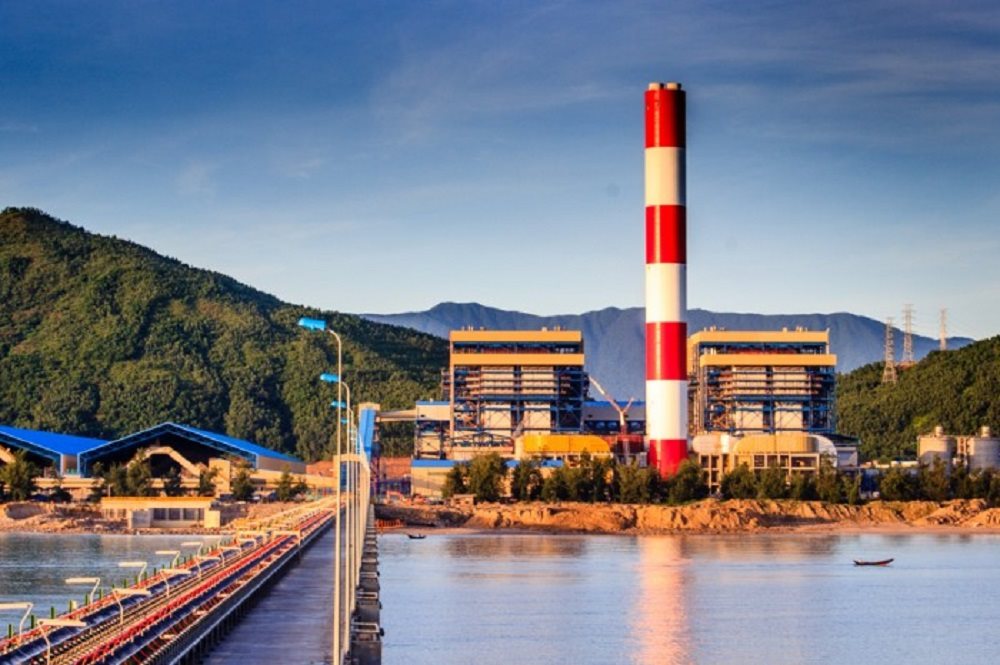

Nhà máy Nhiệt điện Vũng Áng 1

Với tính chất công việc quan trọng nhằm đảm bảo đúng tiến độ công việc và an toàn hiệu quả của kỳ bảo dưỡng sửa chữa tổng thể, PV Power đã giao Chi nhánh Tổng công ty Điện lực Dầu khí Việt Nam - CTCP - Trung tâm Dịch vụ Kỹ thuật (PV Power TSC) chủ trì việc thực hiện kỳ đại tu Tổ máy số 2. PV Power TSC đã huy động hầu hết các chuyên gia, kỹ sư về bảo dưỡng, vận hành có kinh nghiệm trải qua nhiều kỳ bảo dưỡng sửa chữa Nhà máy nhiệt điện triển khai thực hiện kỳ đại tu Tổ máy số 2 đảm bảo tiến độ, an toàn, hiệu quả.

Do ảnh hưởng của đại dịch Covid-19 nên công tác đại tu Tổ máy số 2 NMNĐ Vũng Áng 1 gặp không ít khó khăn. Bên cạnh vệc đảm bảo nhiệm vụ chuyên môn, công tác đảm bảo an toàn phòng dịch được Nhà máy đặt lên hàng đầu. Nhà máy đã xây dựng phương án cách ly y tế, lưu trú tập trung đối với nhân sự tham gia đại tu. Theo đó, 100% cán bộ, kỹ sư, chuyên gia tham gia kỳ đại tu phải thực hiện kê khai y tế, có kết quả xét nghiệm PCR COVID-19 âm tính trong trong 72 giờ. Đồng thời, Nhà máy cũng phối hợp với cơ quan chức năng thiết lập cơ sở cách ly y tế tại khách sạn trên địa bàn thị xã Kỳ Anh để thực hiện cách ly y tế cho các trường hợp phải thực hiện cách ly y tế tập trung, đảm bảo an toàn phòng chống Covid-19.

Vượt qua những khó khăn do ảnh hưởng đại dịch Covid-19, các chuyên gia hàng đầu và đội ngũ cán bộ lãnh đạo cùng đội ngũ kỹ sư, công nhân trên công trường luôn tập trung cao độ, hăng say với công việc, miệt mài tháo, lắp từng chi tiết hạng mục công trình, quyết tâm nhanh chóng hoàn thành công việc, nỗ lực đưa Tổ máy 2 sau khi đại tu trở lại vận hành an toàn, chất lượng và hiệu quả.

Với một khối lượng công việc đồ sộ, PV Power TSC đã phấn đấu hoàn thành vượt tiến độ với nhiều hạng mục đại tu như: tháo, lắp turbine hơi, máy phát điện, các van hơi chính, bơm nước ngưng, bơm nước cấp, khu vực sân trạm 220KV, máy biến áp chính – máy biến áp tự dung của nhà máy nhiệt điện. Sau 65 ngày không quản mệt mỏi, nỗ lực, tập thể cán bộ công nhân viên PV Power TSC đã hoàn thành xuất sắc công tác đại tu Nhà máy nhiệt điện Vũng Áng 1 vượt tiến độ đề ra. Trong đó, nhiều hạng mục công trình đại tu đã hoàn thành đúng tiến độ và vượt từ 3 đến 5 ngày so với kế hoạch.

Việc hoàn thành công tác đại tu Tổ máy số 2 Nhà máy nhiệt điện Vũng Áng 1 vượt tiến độ thể hiện sự quyết tâm cao của tập thể lãnh đạo PV Power, PV Power TSC và các đơn vị nhà thầu tham gia thực hiện công tác đại tu. Thành công của kỳ đại tu lần này đã khẳng sự phát triển về năng lực, khả năng quản lý bảo dưỡng sửa chữa, làm chủ thiết bị, công nghệ của đội ngũ cán bộ công nhân viên của PV Power TSC nói riêng và PV Power nói chung. Từ đó, tạo cơ sở phát triển dịch vụ bảo dưỡng sửa chữa các nhà máy điện PV Power cho các đơn vị trong và ngoài ngành.

Nhà máy Nhiệt điện Vũng Áng 1, ở xã Kỳ Lợi, thị xã Kỳ Anh, tỉnh Hà Tĩnh với quy mô công suất 1.200 MW gồm 2 tổ máy 600 MW do PV Power quản lý. Hàng năm, nhà máy sản xuất và đóng góp cho lưới điện quốc gia khoảng 7,2 tỷ kWh điện. Tính riêng 6 tháng đầu năm 2021, NMNĐ Vũng Áng 1 đã cung cấp lên lưới điện 3,957 tỷ kWh điện, doanh thu đạt 6.018 tỷ đồng, nộp ngân sách Nhà nước 176 tỷ đồng.

Xem thêm
Máy phát điện tăng giá, nhà vườn mai cảnh khóc ròng

Biết các nhà vườn cần bơm nước tưới mai trong những ngày nắng gắt sau bão số 13, giá máy phát điện loại 3kg qua 1 đêm tăng đến hơn 3 triệu đồng.

Ngày hội việc làm mở rộng cơ hội cho lao động trẻ

Sáng 4/11, Sở Nội vụ tỉnh Bắc Ninh phối hợp với Trường Đại học Nông - Lâm Bắc Giang tổ chức “Ngày hội việc làm năm 2025”.

Nhờ vốn tín dụng, nông dân mạnh dạn đầu tư cho cây dừa

Nhiều hộ trồng dừa đã mạnh dạn đầu tư cải thiện, nâng cấp vườn dừa sau khi được hỗ trợ bởi vốn tín dụng trong chương trình tín dụng cho ngành dừa.

Hơn 1.200 đơn vị cấp xã chưa trả lương, kho bạc chốt hạn 15/9

Kho bạc Nhà nước vừa ra công điện yêu cầu cấp xã hoàn thành mở tài khoản và chi trả lương đúng hạn, trong bối cảnh còn gần 500 đơn vị chưa mở tài khoản.

Giảm tới 30% thuế, miễn tiền thuê đất cho doanh nghiệp nông nghiệp vùng bão

Sau mưa lũ kéo dài, Cục Thuế ban hành công văn hướng dẫn các nhóm giải pháp miễn, giảm, gia hạn và khoanh nợ thuế giúp doanh nghiệp, người dân phục hồi sản xuất.

NMNĐ Vũng Áng 1 thực hiện thành công đại tu Tổ máy số 2 vượt tiến độ
